АЭС Эд-Дабъа

АЭС Эд-Дабаа́ (Эд-Дабаа́, Эль-Даба, Эль-Дабаа, араб. محطة الضبعة النووية, махаттат эд-дабъа́т эн-науауи́я) — первая атомная электростанция в Египте, строительство которой планируется в городе Эд-Дабъа (в мухафазе Матрух. Будет возведена "Росатомом" на северном побережье страны в 3,5 км от Средиземного моря (на участке от 149 км до 164 км трассы в районе города Эль-Аламейн) примерно в 300 километрах к северо-западу от Каира[1].

АЭС Эд-Дабъа
араб. محطة الضبعة النووية
Страна  Египет
Местоположение Матрух
Собственник El-Dabaa NPP
Статус строящийся
Год начала строительства 2021
Ввод в эксплуатацию 2026
Основные характеристики
Электрическая мощность, МВт 4800 МВт
Характеристики оборудования
Количество энергоблоков 4
Строится энергоблоков 2
Тип реакторов Водо-водяной энергетический реактор, ВВЭР-1200
Эксплуатируемых реакторов 2 × 1 200 МВт
На карте
АЭС Эд-Дабъа

Общие сведения

До 2028 года на площадке будет построено четыре энергоблока станции с реакторами ВВЭР-1200 с реакторами ВВЭР-1200, что сделает Египет единственной страной региона, располагающей реакторами поколения 3+.[2][3] Российская сторона также окажет египетским партнёрам помощь в развитии ядерной инфраструктуры, осуществит поставку российского ядерного топлива на весь жизненный цикл атомной станции, построит специальное хранилище и поставит контейнеры для хранения отработавшего ядерного топлива, увеличит уровень локализации, обеспечит подготовку национальных кадров, окажет египетааским партнёрам поддержку в эксплуатации и сервисе АЭС «Эд-Дабъа» на протяжении первых 10 лет работы станции. Египет рассчитывает, что пуск первого блока АЭС состоится в 2024 году[4], однако на сайте «Росатома» пуск назначен на 2026 год[5].

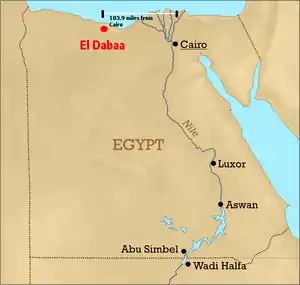

Расположение Эд-Дабъа

На декабрь 2021 года началось строительство площадки материальной и производственной базы первого и второго энергоблоков.

Хронология реализации проекта

  • 19 ноября 2015 года Египет и Россия подписали соглашение, согласно которому РФ построит и профинансирует строительство первой египетской АЭС[2][3].
  • 31 декабря 2016 года заключён EPC-контракт (на инженерные разработки, материально-техническое снабжение и строительство) по АЭС «Эд-Дабъа»[6].
  • 28 мая 2017 года были завершены переговоры по подготовке и согласованию пакета контрактов[7].
  • 4 сентября 2017 года Египет завершил согласование по контракту на строительство Россией АЭС «Эд-Дабъа», сообщил президент Арабской Республики Абдель Фаттах эс-Сиси и пригласил президента РФ Владимира Путина на торжественное подписание документа[8].
  • 25 ноября 2017 года выполнены гидрографические, топогеодезические и гидрологические изыскания для строящейся АЭС[9].
  • В декабре 2017 года глава Росатома Алексей Лихачёв и министр электроэнергетики и возобновляемых источников энергии Египта Мохаммед Шакер подписали акты о вступлении в силу контрактов на строительство АЭС[5].
  • 9 октября 2018 года «Турбинные технологии ААЭМ» (совместное предприятие машиностроительного дивизиона Росатома АО «Атомэнергомаш» и американской General Electric) выиграли контракт на поставку оборудования машинного зала для четырёх энергоблоков будущей АЭС. По условиям договора компания выполнит проектирование, изготовление, поставку четырёх комплектов паровых турбин, конденсаторов, турбогенераторов[10][11][12].
  • 18 октября 2018 года стало известно, что Госкорпорация «Росатом» заключила с французской инжиниринговой группой Assystem контракт по проекту строительства АЭС. Также Assystem должна оказать помощь ASE в получении лицензий и разрешений для строительства АЭС[6].
  • 10 апреля 2019 официально одобрена площадка под строительство АЭС[13].

Реализация проекта

Заказчиком проекта выступает компания El-Dabaa NPP (Египет), генеральный проектировщик АО «АТОМПРОЕКТ» (Россия), генеральный подрядчик Акционерное общество «Атомстройэкспорт» (Россия), субподрядчики компания The Arab Contractors (Египет) и Hassan Allam (Египет).

Финансирование

Реализация проекта обойдётся в 30 миллиардов долларов США. 85 % стоимости будет профинансировано за счёт государственного кредита РФ в размере 25 миллиардов долларов США. Остальные 15 % будут в рассрочку профинансированы Египтом за счет привлечения частных инвесторов. Российский кредит выдаётся на срок 13 лет на условиях выплаты 3 % годовых.[2] Выплаты Египтом по кредиту должны начаться в октябре 2029 года.


См. также

Примечания

  1. Essam El-Din, Gamal 'Egypt and Russia to sign contract for Dabaa nuclear power station very soon,' says MP (англ.). english.ahram.org.eg (15 апреля 2017). Дата обращения: 15 мая 2017.
  2. Shay, Shaul The Egypt – Russia nuclear deal. Herzliya Conference (November 2015). Дата обращения: 15 мая 2017.
  3. VVER reactor and El-Dabaa (недоступная ссылка). http://www.meobserver.org/ (14 сентября 2016). Дата обращения: 15 мая 2017. Архивировано 10 мая 2017 года.
  4. Госсовет Египта одобрил контракты на строительство Росатомом АЭС "эд-Дабаа". РИА Новости (20170905T1837+0300Z). Дата обращения: 10 сентября 2017.
  5. РОСАТОМ. В присутствии президентов России и Египта подписаны акты о вступлении в силу контрактов на сооружение АЭС «Эль Дабаа». РОСАТОМ (11 декабря 2017).
  6. Французская Assystem поможет Росатому с лицензиями на строительство АЭС в Египте. www.rosatom.ru. Дата обращения: 18 октября 2018.
  7. СМИ сообщили об окончании переговоров России и Египта по строительству АЭС
  8. Египет завершил согласование по контракту на строительство Россией АЭС "Эль-Дабаа". ТАСС. Дата обращения: 10 сентября 2017.
  9. Выполнены гидрографические и гидрологические работы в Арабской Республике Египет. m-geo.ru. Дата обращения: 15 февраля 2018.
  10. Атомэнергомаш и GE поставят оборудование машинного зала для АЭС «Эль-Дабаа» в Египте - Атомэнергомаш. www.aem-group.ru. Дата обращения: 18 октября 2018.
  11. GE Power to supply nuclear turbine islands for El Dabaa plant - World Nuclear News. www.world-nuclear-news.org. Дата обращения: 18 октября 2018.
  12. Атомэнергомаш и General Electric поставят оборудование для АЭС "Эль-Дабаа". Атомная энергия 2.0 (10 октября 2018). Дата обращения: 18 октября 2018.
  13. РИА «Новости». В Египте официально одобрили площадку под строительство АЭС (9 апреля 2019).
